以“每天整理订单异常”作为首个AI任务,准备工作要落到这份清单上:什么算异常,缺一项数据时怎样呈现,谁收到结果后继续处理。制造业AI应用落地进入试点前,业务方、IT和配置方可以围绕同一份预期输出,留下目标、数据、责任和验收四份记录,用来判断现在能否开工。

先用一条订单,把“异常”说明白

业务负责人可以先写一条示意记录,让实际使用者核对:涉及哪张订单,依据哪个时点的状态,异常是什么,接下来需要谁处理。输出样式确定以后,再追查填好这一行需要哪些资料,目标清单与数据清单就有了对应关系。

若本次只识别“超过已确认交期,仍未完成约定交付”的订单,就需要同时约定订单范围、统计截止时间和交付完成的口径。内部计划完工日不能直接当客户交期,车间报完工也不等于完成了约定交付。换用不同的日期或状态,异常清单可能列出不同的一批订单。

因此,数据清单应写到这项判断实际使用的字段:从哪里取,含义是什么,由谁维护,多久更新。验收样本也按同一规则准备。例如,判断的是某日截止时的状态,就应保留当时采用的数据版本;后来补录的交付信息,需要说明它对应的业务发生时间及本次采用方式,不能让双方各拿一份不同状态的资料争论结果对错。

目标清单还应记录目前完成同一工作需要哪些人工步骤。以后比较投入时,要把结果复核和异常补办也计入,不能只记录AI生成清单所用的时间。没有现状记录,项目就只能说明跑出了结果,难以判断是否改善了原来的工作。

一张订单缺了交期,结果该交给谁

订单已经取得,关键交期却为空时,应当怎样输出,需要先商定。把这张订单从结果中删掉,接收人可能误以为它不在处理范围;直接标为正常,又没有判断依据。可以把订单和缺失项列为待补信息,交给维护该字段的人继续查,待信息补齐后再依规则判断。

这项处理要同时写进数据和责任记录:缺的是哪项资料,谁能补,结果接收人怎样找到尚未完成的部分。业务规则有歧义时则由业务负责人裁定,配置方不能用自己的猜测代替。若连本次应处理的订单范围都无法取得,就需要先补齐来源,或由业务负责人确认缩小范围,并同步改动交付约定与验收样本。

取数也要用计划执行任务的身份实际试一次。系统负责人确认资料来源和可用权限,配置方验证获准动作,业务方核对返回记录是否适合判断。本次若只整理异常清单,就不需要顺带修改客户交期;以后增加回写,也要另行落实相应授权和人工确认,不能借用更大权限先跑通。

评估灵核数智的岗位级AI数智员工平台时,这些约定可以成为任务配置的材料:工具承担获准的取数等单个动作,技能组织资料整理能力,作业指导书写清判断步骤、缺项去向和人工确认点。可以结合灵核数智产品说明讨论这一结构;具体来源能否连接、当前身份能做哪些操作,仍需在企业环境中验证。

验收材料里,同时准备正常结果与失败结果

只看演示成功的订单,无法判断清单是否漏项。建议业务人员保留一组脱敏样本及人工核对结果,覆盖正常订单、已知异常和关键资料缺失等情况;样本应与本次范围相符。

对照时,至少要回答这些问题:应处理的对象是否都被交代,异常是否符合约定规则,结论能否回到对应来源,无法完成时接管人能否找到原因。具体容差由业务风险和任务用途决定,应在试运行前约定。

同一份样本既给配置方反复调试,又用来宣布最终验收,会掩盖对新情况的适应问题。条件允许时,可另留一部分尚未用于调试的样本,由业务人员核对预期结果后再验证。验收用例、数据版本和采用规则也应记录下来,便于规则调整后重新核查。

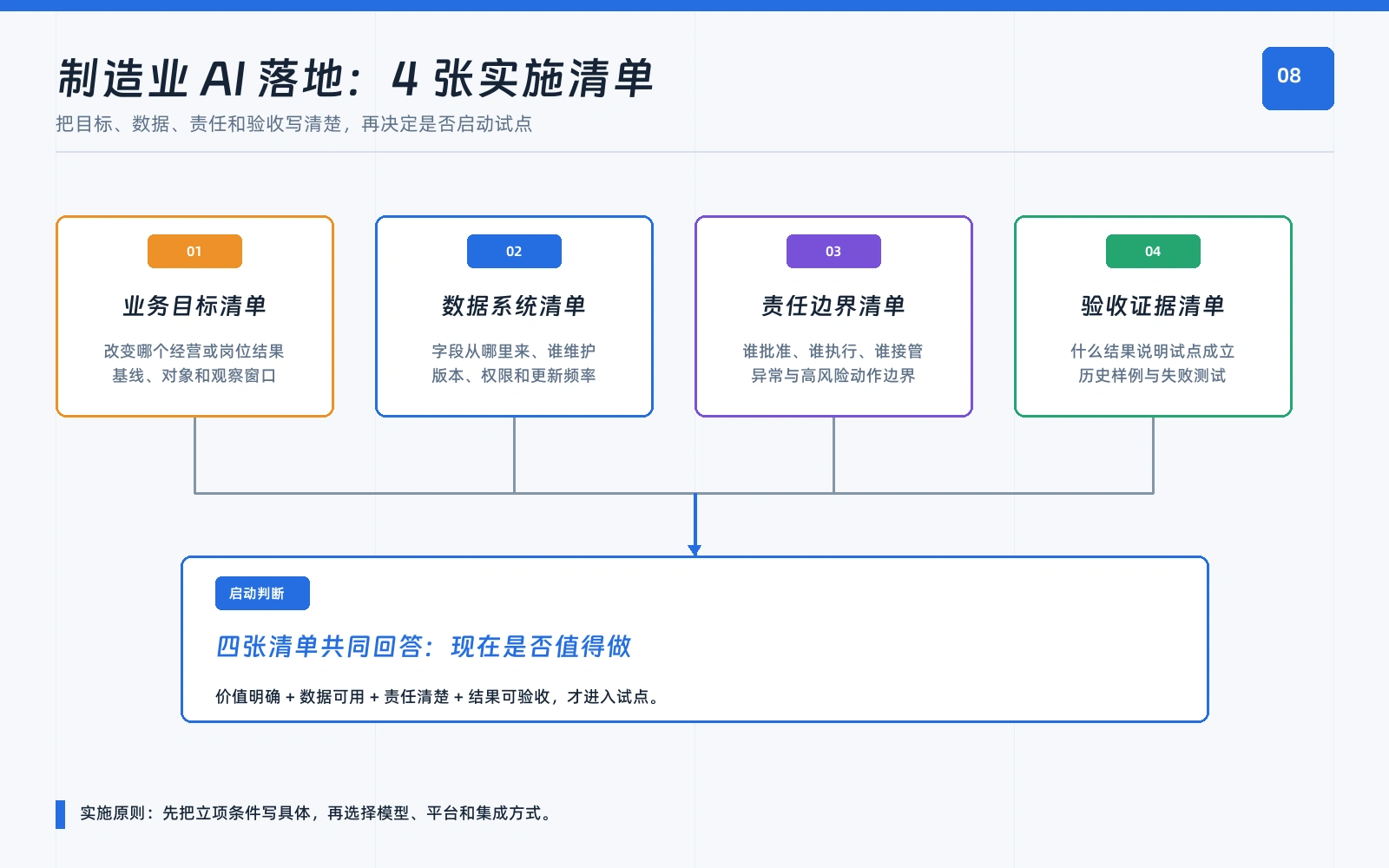

制造业AI应用落地前的业务目标、数据系统、责任边界和验收证据四张实施清单

启动决定,看未解决事项是否挡住本次交付

四张清单不是按缺几项计分。一项必要读取权限尚未取得,就可能使任务无法执行;一项不在本次范围内的后续扩展没有定下来,则不必挡住当前试点。判断依据是它是否影响已经约定的输入、执行、责任或结果验收。

启动记录应列明本次范围、已经验证的条件、仍待处理的事项及负责人。若决定缩小范围,相关清单一起改;若核心规则仍无人确认,就继续准备,不先把问题推给试运行。

本文适用于已经选定任务的项目。还在比较先做哪项工作,可先看制造业AI Agent任务选择方法;需要把岗位任务接回经营目标,可参照GSA企业AI落地框架。业务方、IT与配置方可以带着同一份示意输出逐项核查,把挡住本次交付的事项补齐后,再确定试点范围。
