询价发出以后,采购人员要知道的不只是供应商有没有回复。附件能否打开,报的是哪版规格,价格缺了什么条件,这些都会影响接下来的比价。采购流程自动化可以围绕这一轮工作来设计:从已确认的采购需求出发,把供应商回复整理成底稿,让采购员能继续补问、比较和作出决定。

这适合评估当前主要耗时在收集报价、翻找附件和整理差异的任务。如果卡住的是需求尚未确定,或者供应商名单还没有批准,先解决相应问题。至于需求到下单、对账的其他环节,可以结合采购流程自动化的任务地图另作划分,本文只追踪询价到比价的交接。

发送前,固定这一轮究竟在询什么

一份询价材料应能对应回已确认的需求:物料与规格、数量、期望交期、交付地点,以及采购要求供应商回答的价格和交易条件。供应商范围、联系人和回复截止时间也要确定下来,由采购人员确认发送内容。申请获批,不代表后续供应商选择和采购订单已经获批。

建议给本轮询价保留可识别的编号或记录关联。后续的报价、补问和修订都回到这里,采购员才有办法判断一份附件属于本轮需求,还是上一轮留下的旧文件。需求中途变更时,先标明哪项条件变化、通知了哪些供应商;旧版与新版的报价应分开,避免混成一次比较。

这里不必要求所有人使用同一种文件格式。必要字段和含义一致,才有比较的起点;供应商使用自己的报价单,只要相关信息能被识别、核对,也可以进入整理流程。

回复登记要能指向可用的材料

回复状态与报价材料的状态应分开记录。未回复的仍在跟进范围;可读取的报价先核对已提供的字段,缺附件或只报部分物料的另列缺项,不能当成完整报价。如果只按回复数结项,就会漏掉这些材料缺口。

补问也要接回原来的缺项。例如交期没有起算条件,采购员补问后收到的新回复,应与原报价放在一起,并注明它补充了哪一项。若供应商又改了价格或有效期,就要确认新旧版本的使用关系,不能仅按收到时间覆盖原值。

逾期的供应商是否继续等待,由本轮采购要求决定。截止时尚未取得报价,可以在底稿中如实列出未完成项;这份底稿能供采购员继续处理,却不能被写成报价已经收齐。决定补催或延长截止的人,也应知道哪些比较结果因此还不完整。

有的差异能换算,有的必须留在表里

单位、币种和税费口径有明确规则时,可以按获确认的依据生成比较值,同时保留原值与计算过程。规格、运费、交期起算条件没有对齐时,则要保留差异。不能为了得到一个价格排名,把缺失条件当作相同条件。

例如,一份报价写“含运费”,另一份没写。后者的运费应留作待确认,不能填成零。若同时还有已核对的单价,仍可先整理这部分内容,但应说明当前金额覆盖了什么、尚缺什么。采购员据此补问,得到明确答复后再更新比较结果。

详细的单位、税费、币种和规格核对方法见多家报价的字段对齐。本轮底稿需要交代的是:哪些值可直接采用,哪些由换算得出,哪些尚不足以比较。供应商选择还涉及质量、交付风险和合作条件,定标与审批仍按企业现有责任和授权办理。

让岗位任务沿这条交接关系执行

评估灵核数智 LinkCrux 的岗位级 AI 数智员工时,可以把本轮询价作为一项候选任务。按工具、技能和作业指导书来检查方案:读取获授权的材料属于具体工具动作,归集回复和整理报价可以组织为任务技能,作业指导书则规定何时使用这些能力、依据什么规则处理,以及缺项交给谁。

配置时可以直接写清:供应商的回复由哪里取得,提取后的价格如何回查原文,补件后更新底稿的哪些位置,什么状态允许交付。对外发送和涉及业务决定的步骤分别设置确认点。这些是需要验证的任务设计,不能由平台定位推定已具备某个邮箱或采购系统的连接能力;实际接入、文件识别范围和调用人的现有权限都要逐项核实。

询价准备、报价收集、口径核对和比价交付共同形成可追溯底稿,定标保留人工责任

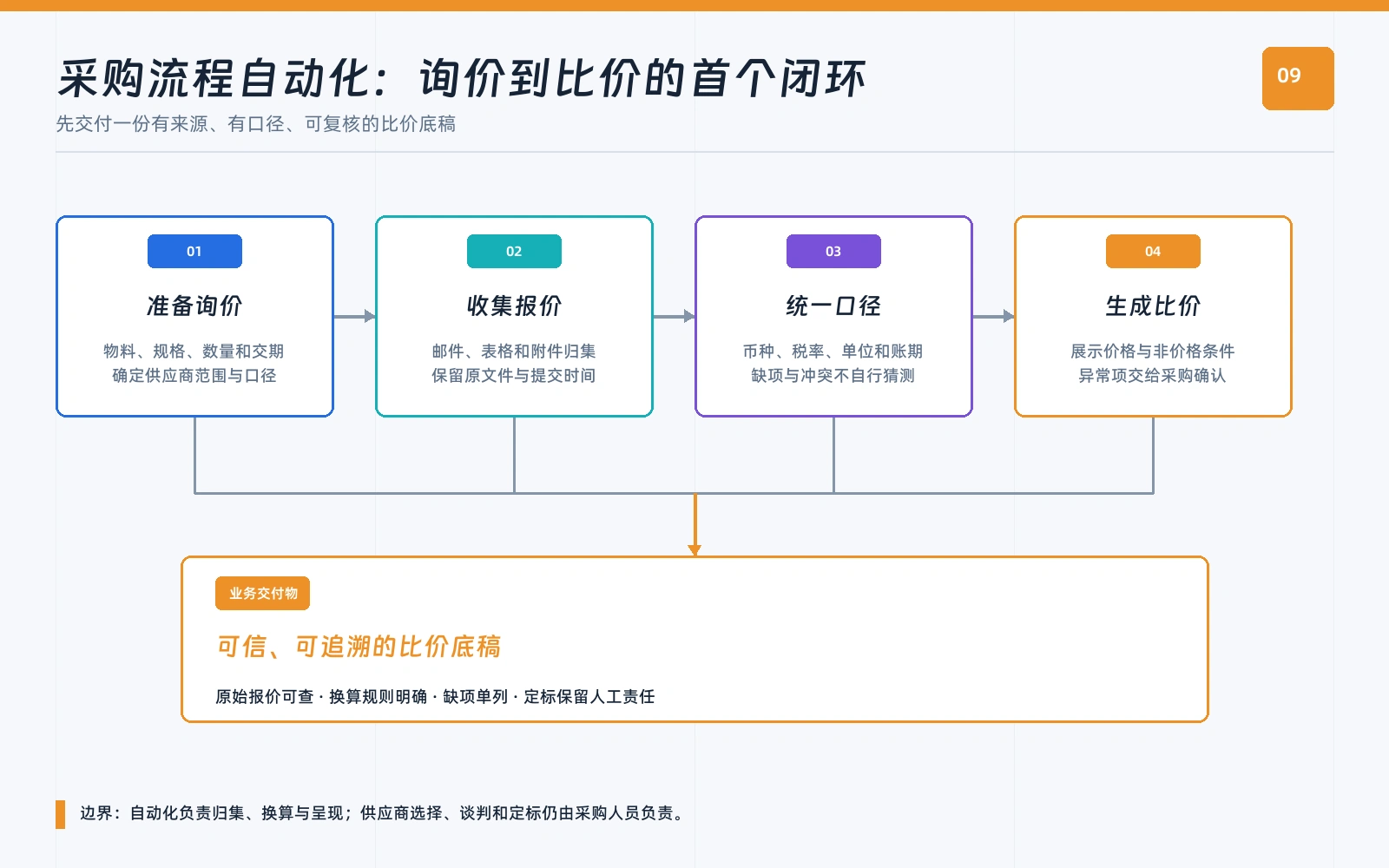

图:四段工作共同形成比价底稿;补问和修订仍须回到对应材料。

用这一轮材料检查交付,而不是只看表是否生成

验收时,把询价对象和需求明细与底稿逐项对照,查有没有漏掉的供应商、物料或未回复项。再回查原文件,检查引用版本、提取值与换算依据;对待确认项,核对它是否仍然明确列出,而没有变成系统补出的答案。

若准备把这项任务交给灵核评估,可使用企业获准用于测试的一轮询价材料,连同原报价、补问记录和人工认可的底稿作对照。缺附件、改版报价、无法比较的条款也保留在样本里,观察任务能否正确暴露它们、停在相应位置,并交给负责的人。

完成这一轮核对后,再看人工仍在哪些地方反复修正:读错字段就收紧识别范围,版本混淆就修订关联规则,交易条件无法判断就保留人工处理。是否增加订单回写或后续协同,由这些实际结果决定。
